Det kommunala vetot har hittills under 2025 stoppat nästan samtliga aktuella landbaserade vindkraftsprojekt. Mellan den 1 januari och 12 september stoppades 26 av 29 projekt, visar ny statistik.
Siffrorna för 2025 visar på att andelen veton från kommuner till projekt för ny vindkraft ökat från tidigare år. De senaste fem åren har kommunerna sagt ja till cirka 50 – 70 procent av projekten. Hittills i år har kommunerna stoppat 26 av 29 projekt. Det motsvarar 346 av 359 vindkraftverk som tillsammans hade haft potential att bidra med 7,3 TWh. Det innebär en tydlig negativ riktning för att få ny vindkraft, och därmed ny elproduktion som behövs för omställningen, på plats de kommande åren.
I praktiken stoppas nästan alla projekt, och investeringar i ny förnybar elproduktion riskerar att utebli helt.
Ina Müller Engelbrektson, branschjurist på Green Power Sweden
I september 2024 utlovade regeringen pengar till kommunerna med start 2025 som motsvarar den fastighetsskatt som vindkraften betalar, och incitament till närboende och lokalsamhälle. Regeringen har hittills inte infört någon av de åtgärderna.
För att kommunerna ska säga ja till nya vindkraftsprojekt krävs att regeringen omgående ser till att ersättningen till kommunerna betalas ut, men också att de utlovade incitamenten till närboende och lokalsamhälle kommer på plats. Varje månads fördröjning innebär att projekt skjuts på framtiden eller aldrig blir av.
Ina Müller Engelbrektson, branschjurist på Green Power Sweden
Stora regionala skillnader inom landet

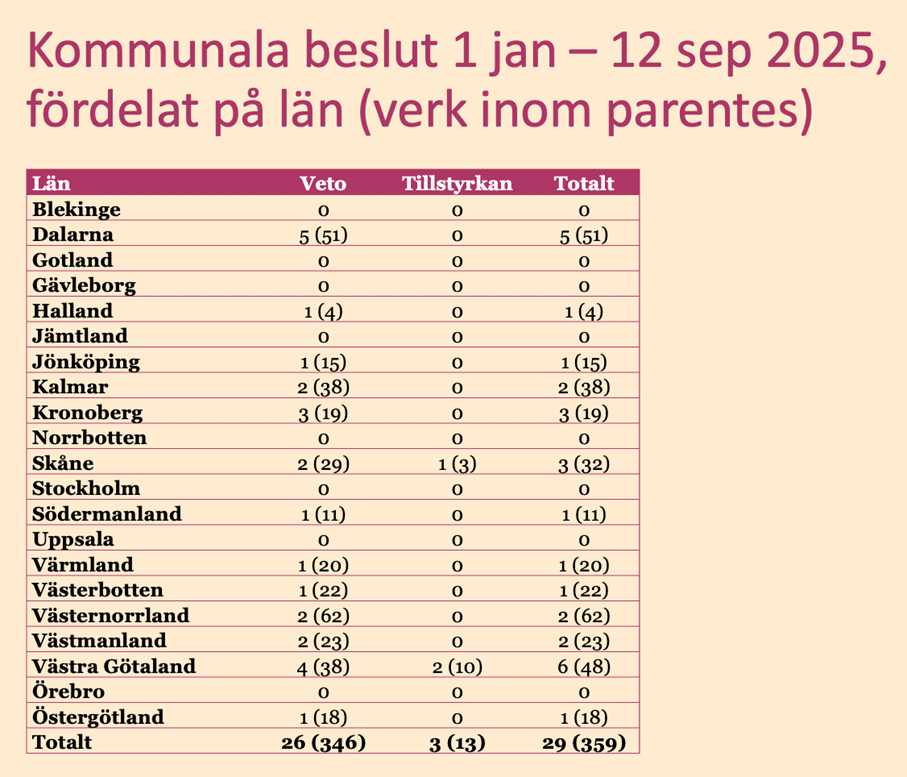

I Dalarnas län har kommunerna hittills i år stoppat samtliga projekt för att etablera vindkraftsparker, trots att en rapport från Mellansvenska handelskammaren visar att två av tre företag i regionen skulle påverkas mycket negativt om inte tillräckligt mycket ny elproduktion och kapacitet tillförs i regionen fram till 2030. Även Kronoberg sticker ut som ett län där kommunerna använt vetomöjligheten för att neka flera vindkraftsprojekt under 2025. Ett av få projekt som fått kommunens ja ligger i Skåne län, där inga projekt fått ja från kommunerna på nio år. Det aktuella projektet gäller dock inte en nybyggnation utan utbyte av befintliga vindkraftverk för ökad elproduktion.
Om rapporten Kommunala vetot landbaserad vindkraft delår 2025
Westander Klimat och Energi har på uppdrag av Green Power Sweden gjort en statistisk sammanställning av kommunernas användning av det kommunala vetot för landbaserad vindkraft under perioden 1 januari–12 september 2025.
- Totalt stoppades 26 av 29 vindkraftsprojekt av kommunala veton. Det motsvarar 346 av 359 vindkraftverk som tillsammans hade haft potential att bidra med 7,3 TWh.
- Jämfört med tidigare år är andelen stoppade projekt ännu högre, vilket sammanfaller med att regeringen ännu inte genomfört den aviserade ersättningen till kommunerna eller incitament till närboende och lokalsamhälle.
- Vid ansökningar om att etablera vindkraftverk behöver utvecklaren få ja från aktuell kommun till projektet. Det är en förutsättning för att prövningsmyndigheten ska kunna besluta om projektet ska få tillstånd.
- Definition av kommunalt veto 2025: kommunen har tagit beslut om att stoppa, eller en majoritet av kommunfullmäktige har sagt att de ska stoppa, ett projekt.
